Tijd extra items op project- en groepniveau

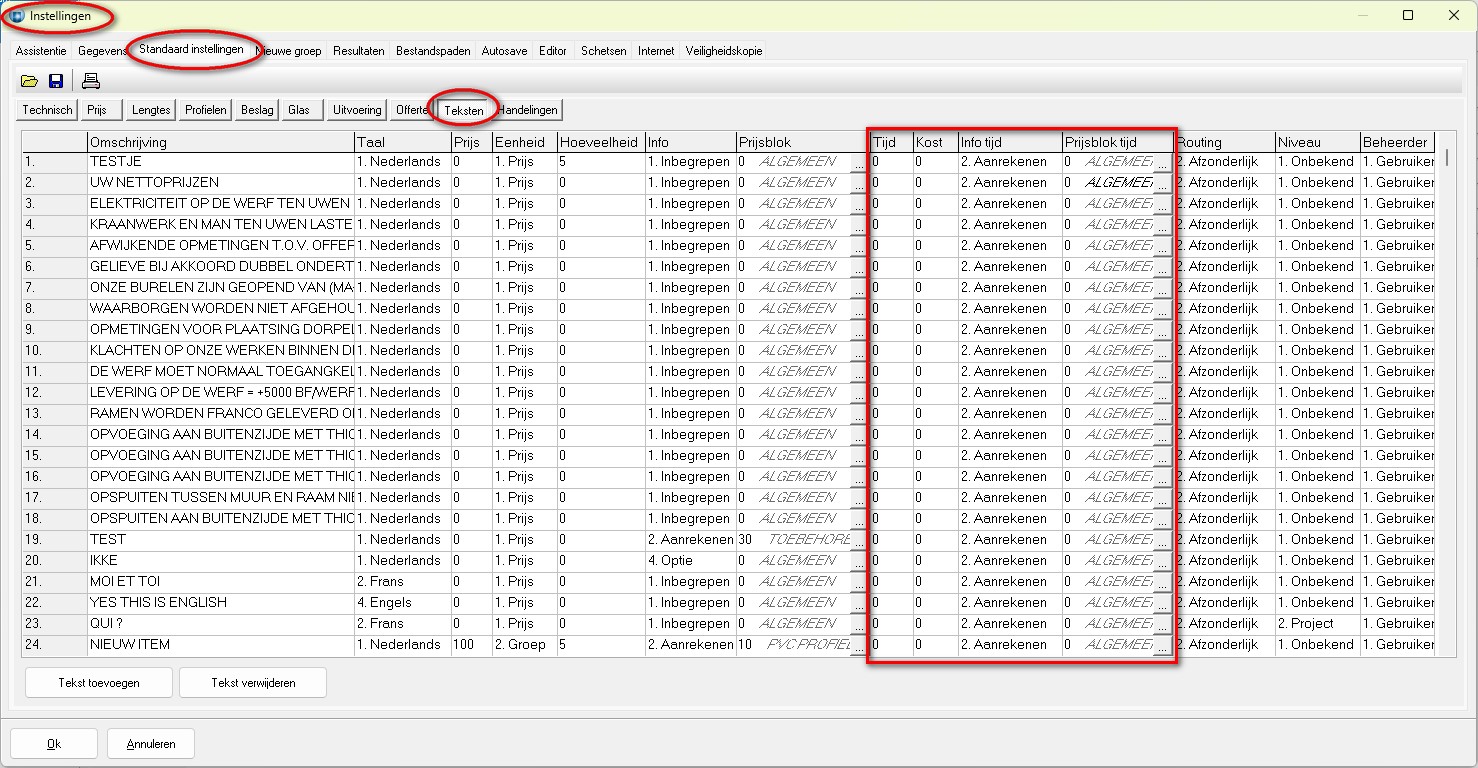

Via Bewerken – Instellingen – Standaard instellingen – Teksten kan de gebruiker nu ook een Tijd, Kost, Info en Prijsblok koppelen aan extra items welke op project of groep niveau gebruikt worden:

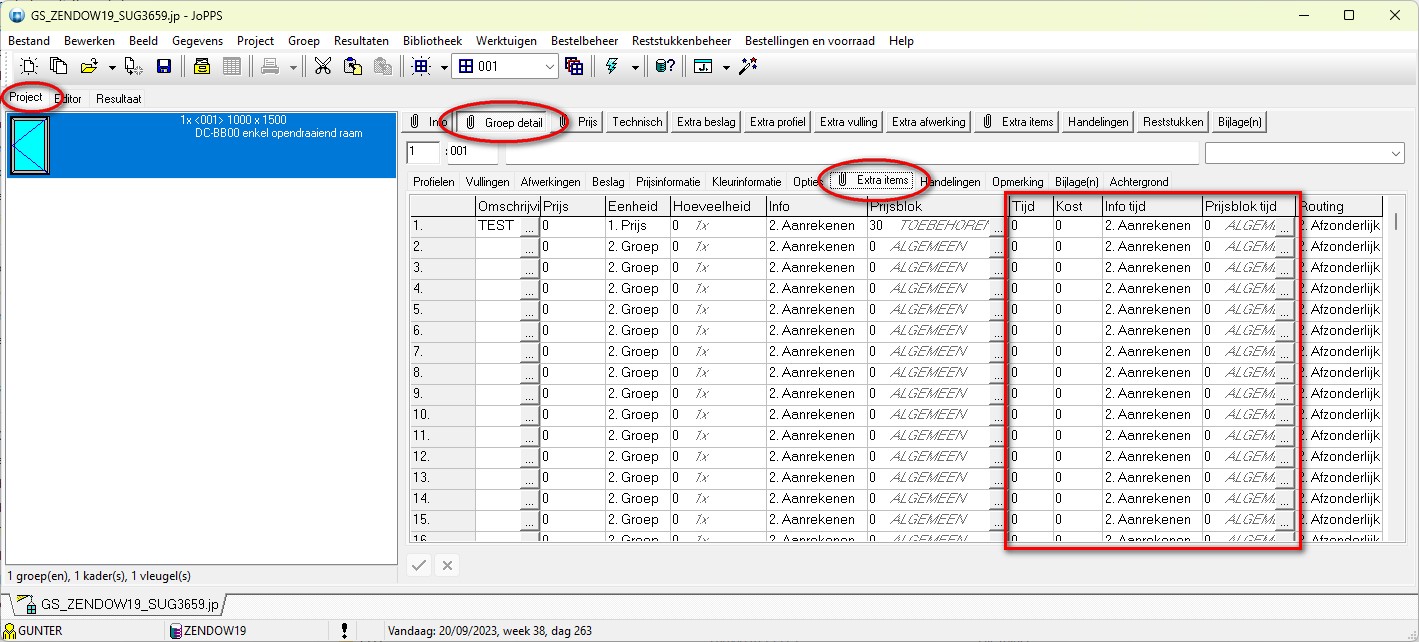

Op Project – Extra items worden de standaard waarden voor deze extra tijd informatie overgenomen tijdens het oppikken van het desbetreffende item, maar kunnen steeds door de gebruiker aangepast worden:

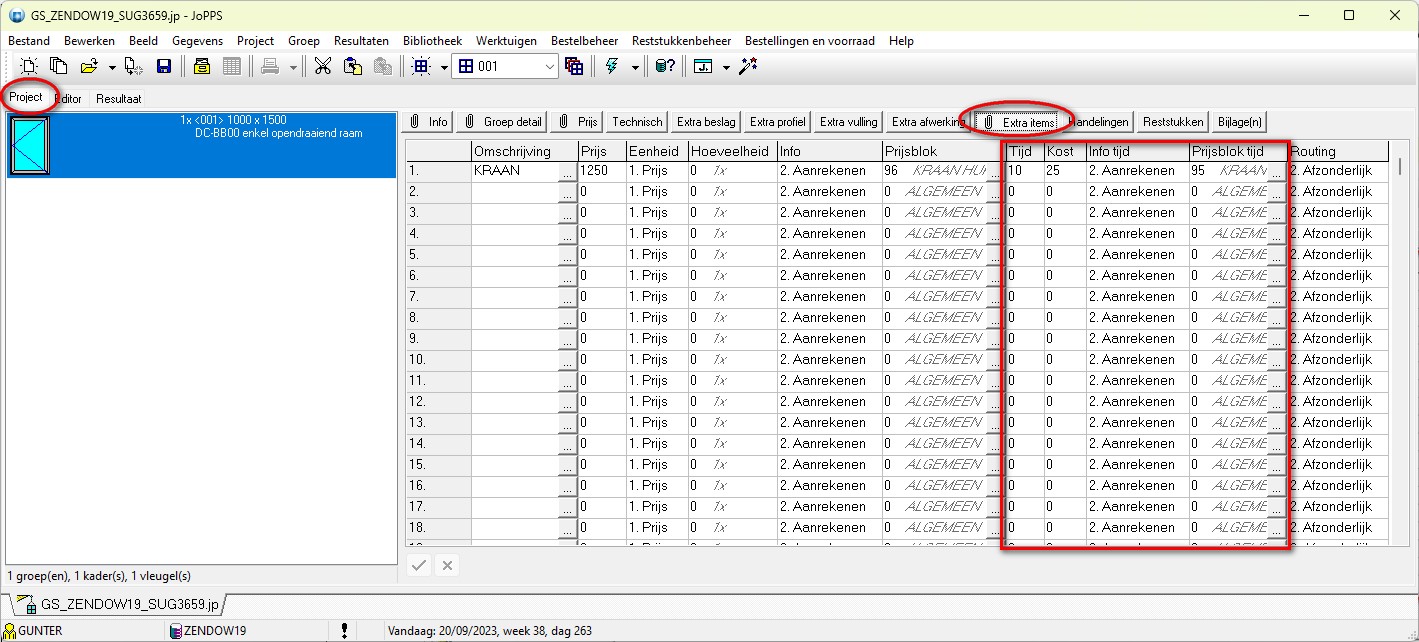

Bovenstaande screenshot toont een extra item KRAAN met respectievelijk:

               prijs =1250 welke met prijsblok KRAAN HUREN wordt verrekend
               tijd =10 met kost =25 welke met prijsblok KRAAN WERKUREN wordt verrekend

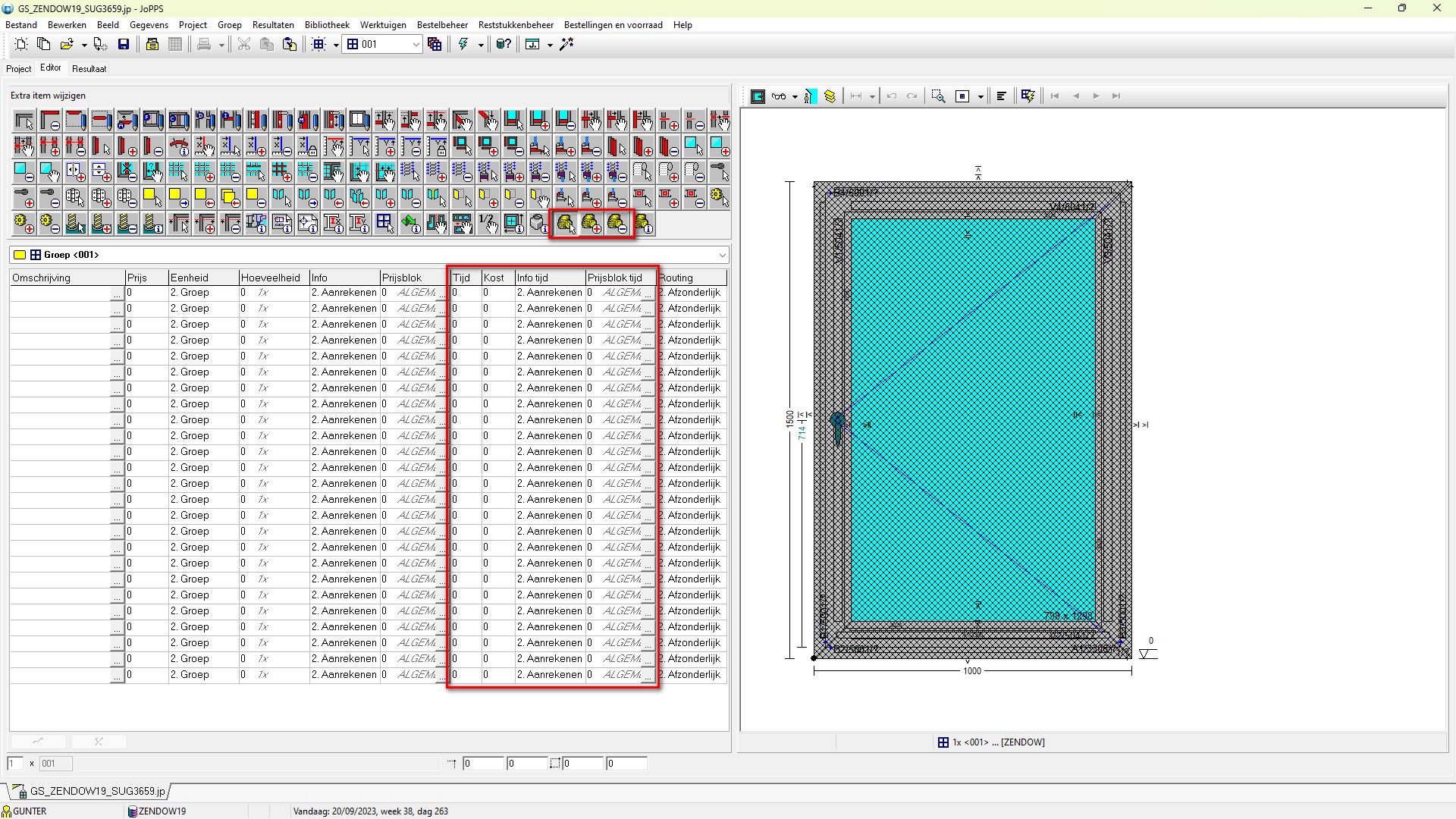

Op Project – Groep detail - Extra items worden de standaard waarden voor deze extra tijd informatie overgenomen tijdens het oppikken van het desbetreffende item, maar ook hier kunnen deze door de gebruiker aangepast worden:

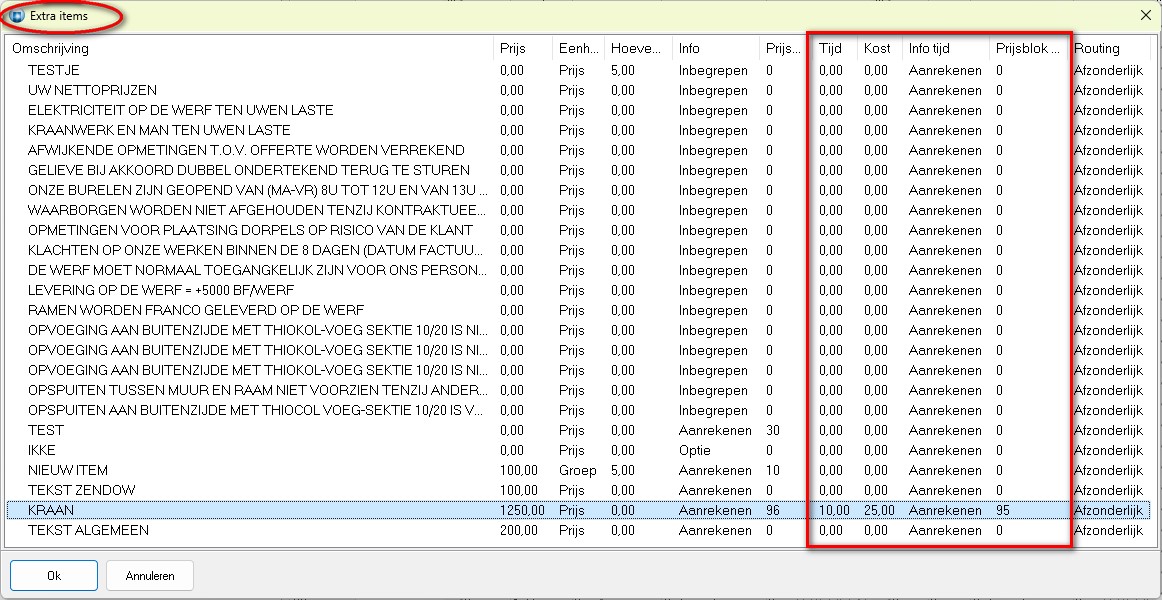

De dialoog voor het oppikken van een extra item op project of groep niveau met zijn standaard waarden werd eveneens voorzien van deze extra tijd informatie:

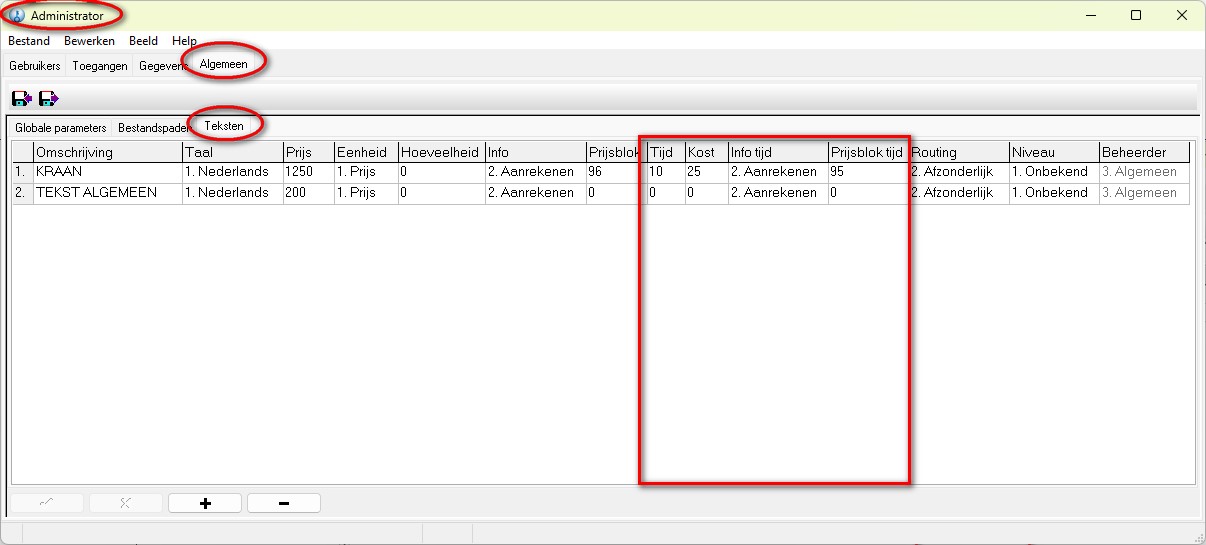

Deze nieuwe instellingen zijn ook te beheren in de Administrator op de 3 verschillende niveaus Gebruiker, Gegevens en Algemeen:

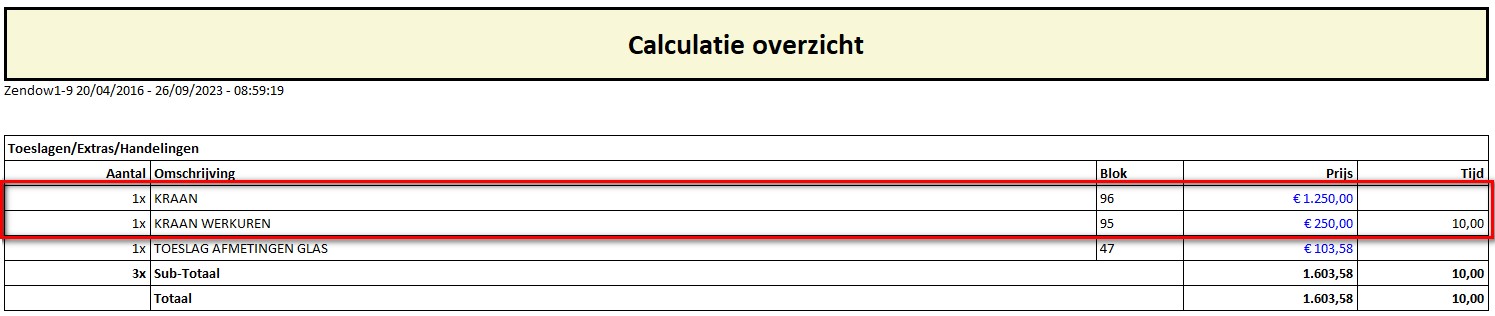

Op de rapporten Calculatie overzicht en Calculatie detail wordt de bijkomende informatie in de rubriek Toeslagen/Extras/Handelingen getoond:

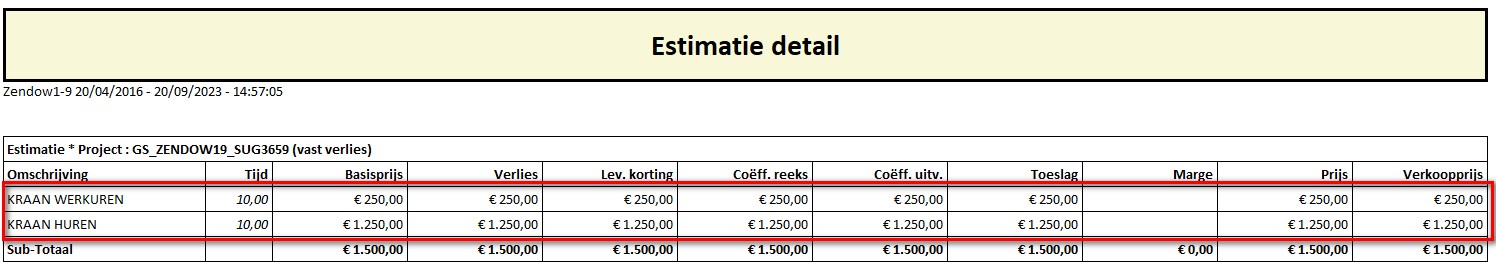

Ook de rapporten Estimatie overzicht en Estimatie detail tonen de prijsblokken waarmee de berekening is gebeurd:

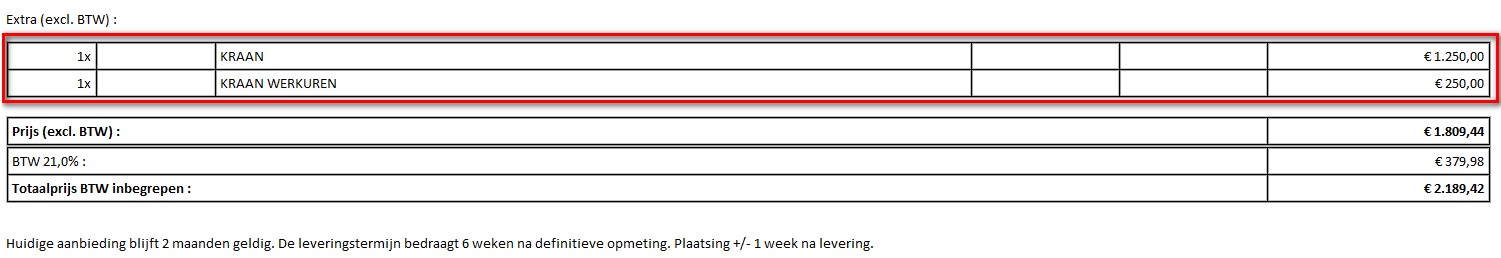

Afhankelijk van de gebruikte prijsinformatie voor de prijs en tijd van het desbetreffende extra item zullen deze al dan niet ook op het Offerte rapport verschijnen:

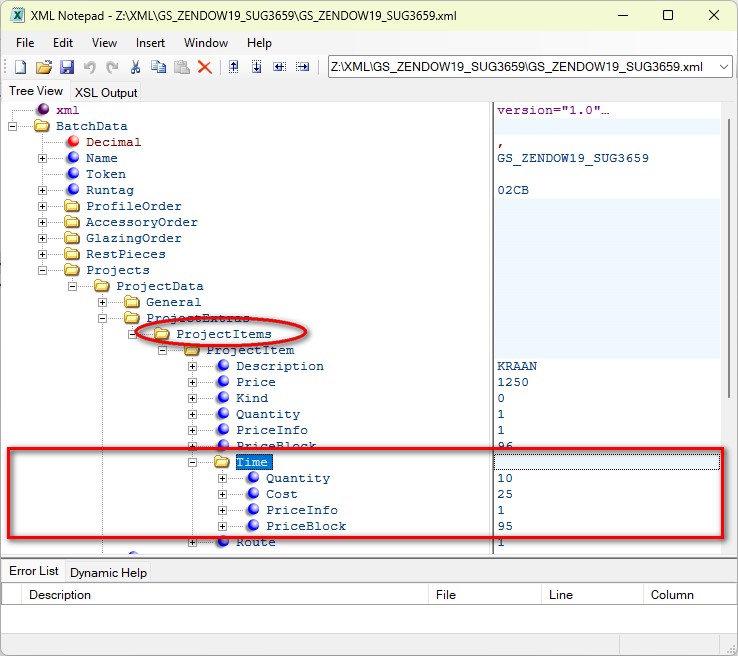

De XML-structuur bevat eveneens deze informatie:

Eveneens de editorfuncties Extra item wijzigen, Extra item toevoegen en Extra item verwijderen werden aangepast voor de bijkomende tijd informatie:
